Ждет ли зиму теплый прием?
Плановые работы в рамках подготовки к осенне-зимнему периоду проведены в полном объеме, заверяет руководитель Вороновского РУП ЖКХ Валерий Желудевич. Завершены ревизия теплоузлов и сетей, их гидроиспытания, проведены поверка приборов учета, диагностика котельного оборудования, его ремонт, очистка и многое другое.
Подготовку к отопительному сезону вороновские коммунальники начали еще весной, и на сегодняшний день паспорта готовности подписаны на все 69 домов жилфонда и 22 котельные.

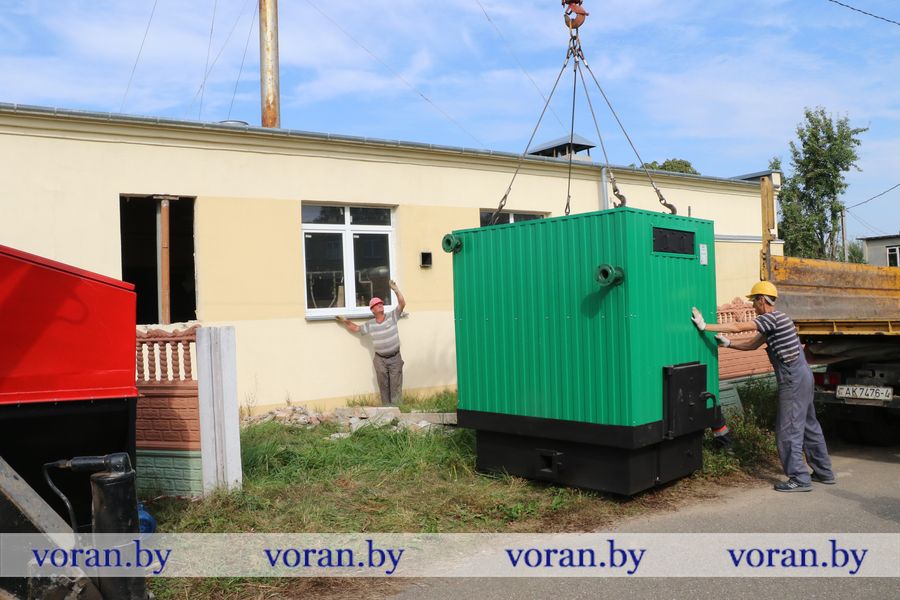

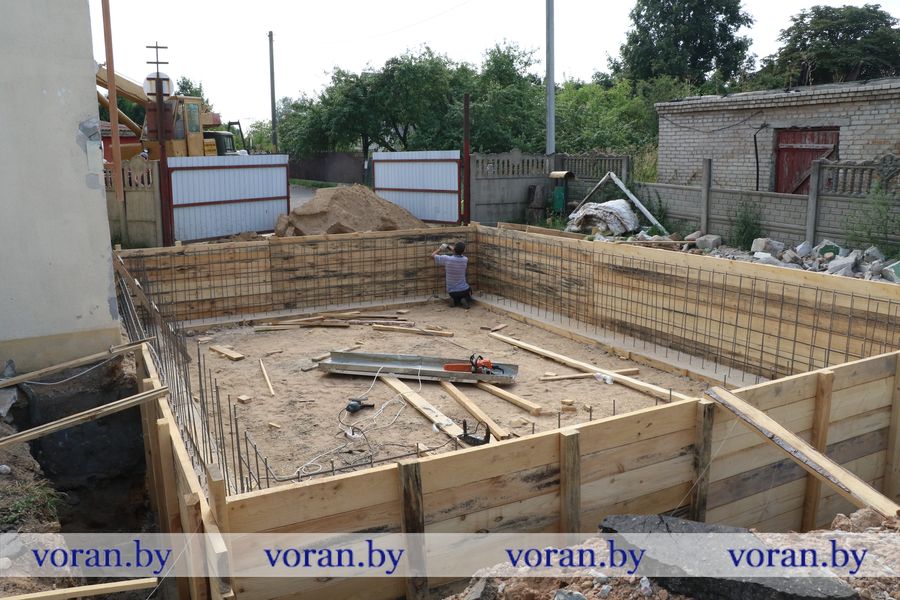

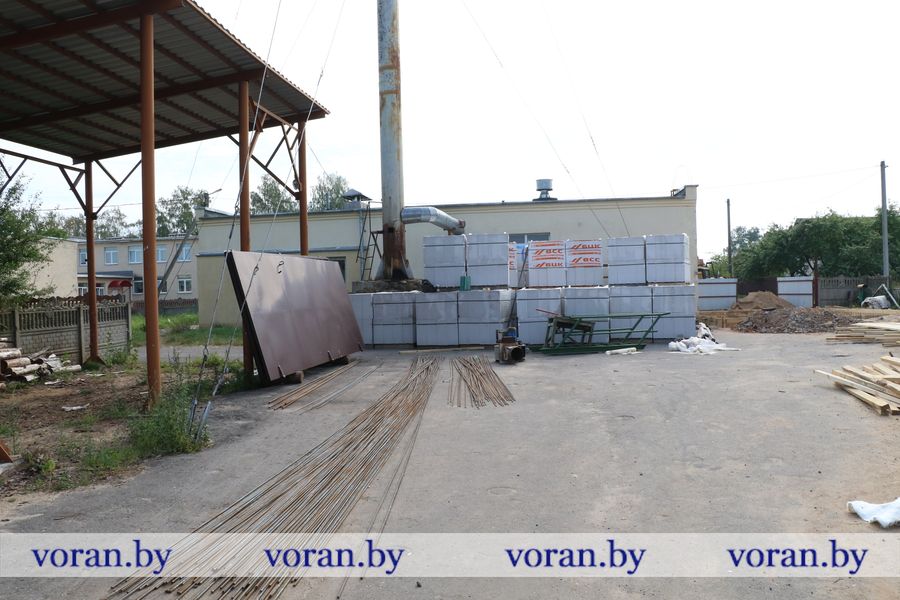

В котельной №12 в аг. Трокели ведется модернизация. Ремонтные работы здесь начались благодаря включению объекта в инвестиционную программу Гродненской области на 2022-2024гг. Отопление местной школы, а также трех жилых многоквартирных домов, подключенных к этой котельной, осуществлялось дровами. Один из старых котлов будет заменен на новый с отоплением на щепе, другой останется в резерве. Подача топлива будет механизированной, не требующей присутствия оператора. Автоматизация на порядок удешевляет стоимость производства тепловой энергии и упрощает обслуживание котельной, отмечают коммунальники. Этим объектом завершится плановая модернизация всех котельных в районе.

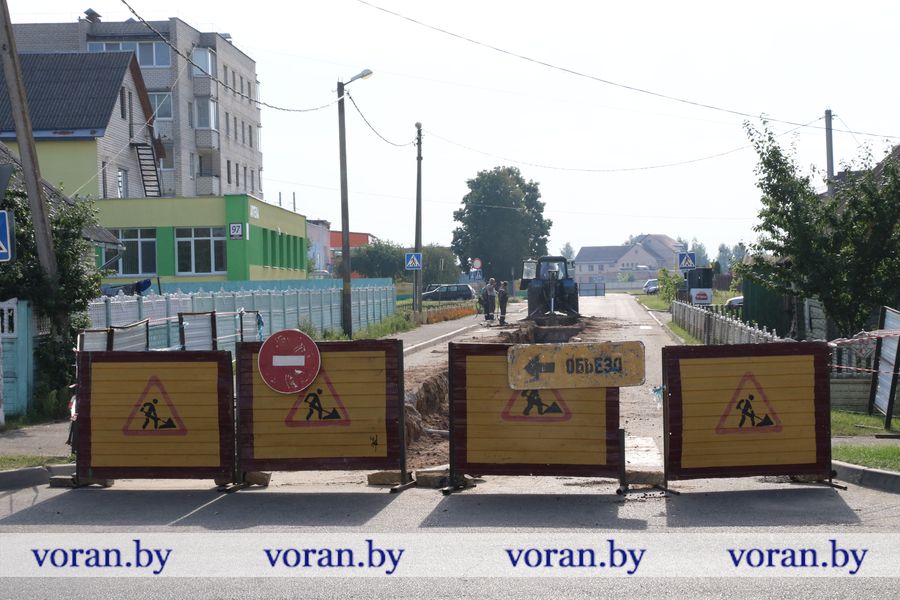

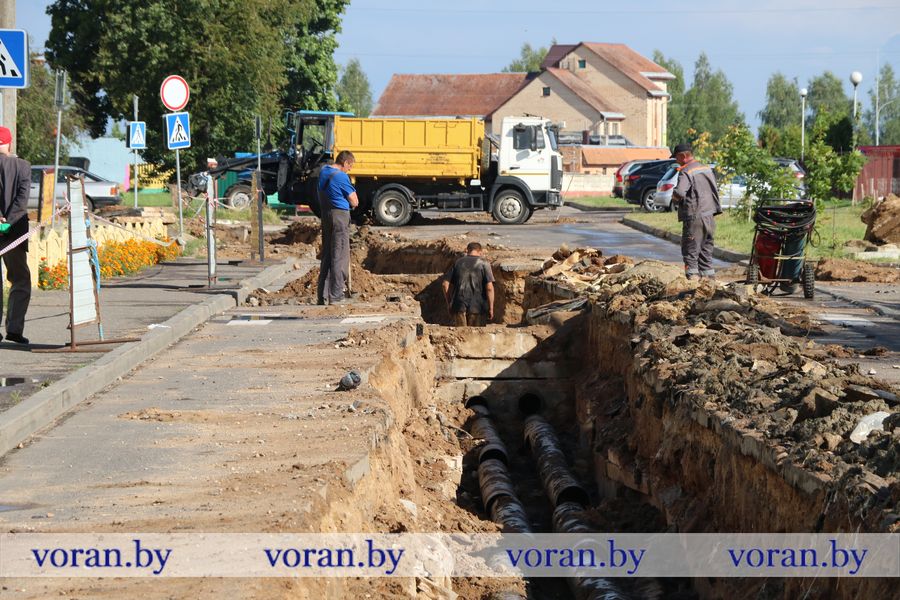

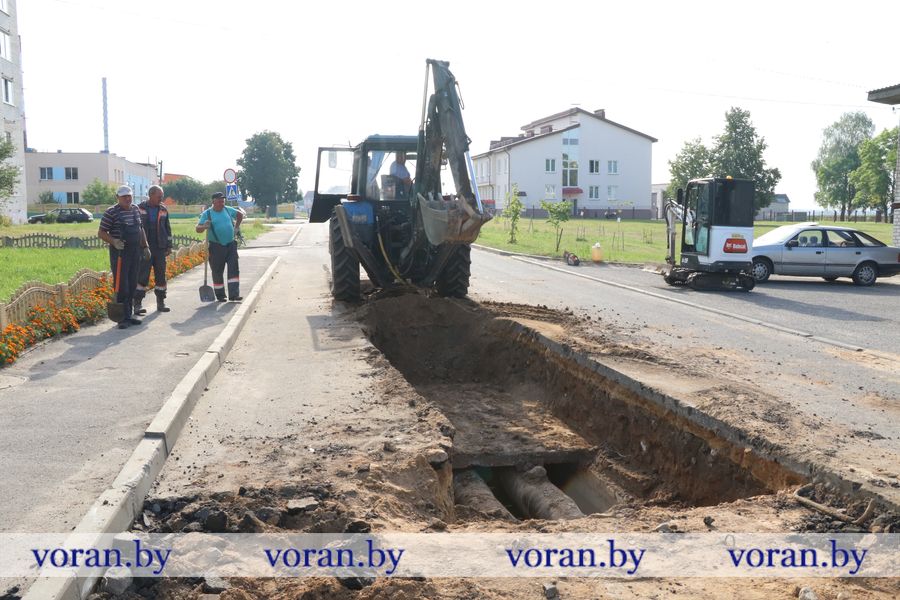

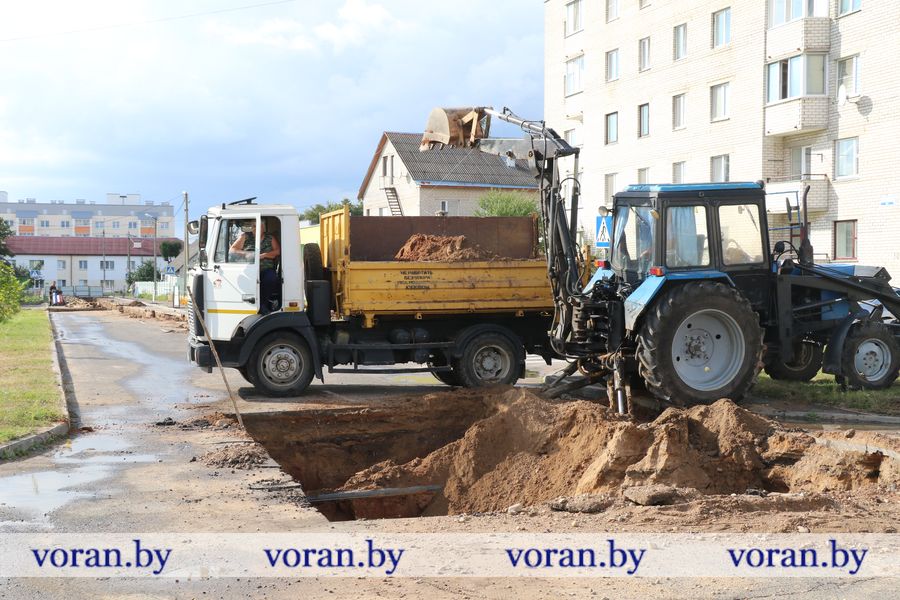

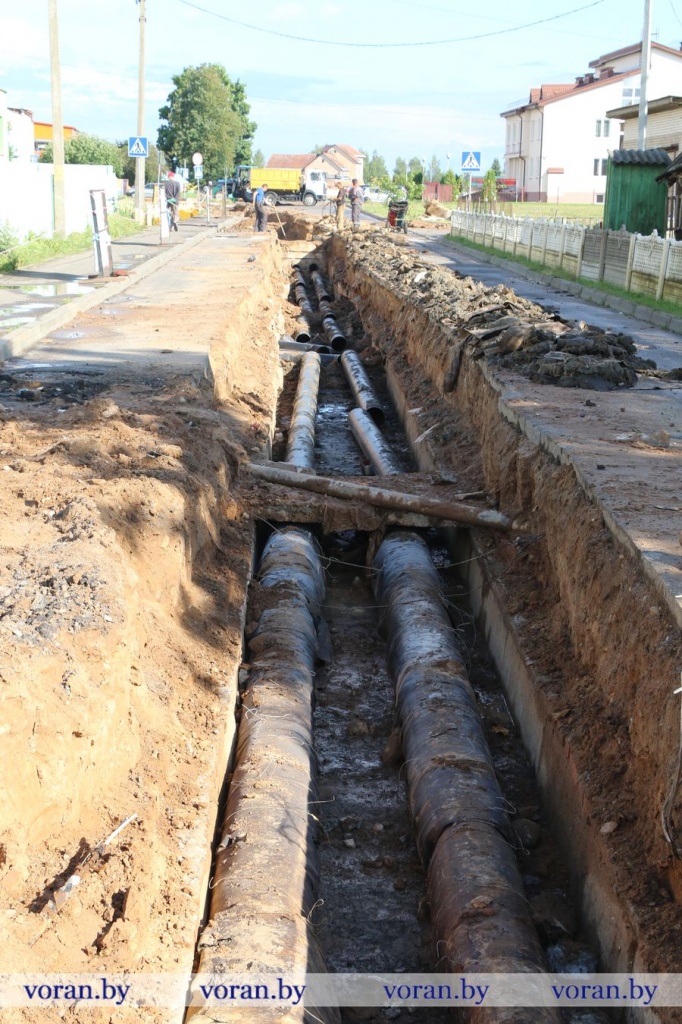

— В Вороновском районе 30,5 км теплосетей находится на обслуживании РУП ЖКХ, — рассказывает инженер-теплотехник Виктор Гумбор. — По Государственной программе «Комфортное жилье и благоприятная среда на 2021-2025гг.» (подпрограмма «Эффективное теплоснабжение») ведется замена теплосетей. До начала отопительного сезона в Вороново будет заменено почти 470 м сети в однотрубном исчислении. Необходимость проведения данных работ связана с тем, что стальная магистральная труба, обеспечивающая 70% отопления райцентра, может не выдержать нагрузку.
Руководством райисполкома было принято решение на упреждение возможных аварийных ситуаций. Для большей надежности теплосети, сокращения теплопотерь сейчас и производится замена стальной трубы на ПИ-трубопровод. С апреля по июнь была изготовлена проектно-сметная документация, РУП ЖКХ проведены подготовительные работы и торги по закупке необходимых материалов и комплектующих.
По проекту замены теплосети в райцентре на два пусковых комплекса требуется свыше 765 тысяч рублей. Будут приложены все усилия, чтобы работы завершить до начала отопительного сезона.
Помимо этого, работы по замене теплосетей проводились и в Радуни. Протяженность обновленного участка составила 166 м, затраты — более 140 тыс. рублей.
Галина ШЛЕМПО.
